Der Windpark Berg befindet sich auf landwirtschaftlich genutzten Flächen der Gemeinde Berg, welche relativ zentral zwischen den Ortschaften Berg, Kittsee und Edelstal liegen. Die solwakische Grenze und Bratislava sind nur einige Kilometer entfernt.
In der näheren Umgebung befinden sich die Windparks Prellenkirchen, Pama und Kittsee.
(15.07.2010)
Vertreter der Gemeinde, Raiffeisen-Leasing, der Energiewerkstatt und PROFES waren am
9. Juli dabei, als die neue WEA, eine Vestas V90 mit einer Leistung von 2.000 kW, ans Stromnetz angeschlossen wurde. Somit kann der Windpark Berg umweltfreundlichen Strom für zusätzlich weitere 1.500 Haushalte produzieren.
Erweiterung der WP Berg und Scharndorf: Fundamente fertig
(15.05.2010)
Bereits wenige Wochen nach dem Startschuss zu den Bauarbeiten konnte Mitte Mai der Fundamentbau bei den 2 neuen WEA in Scharndorf und Berg abgeschlossen werden. Pro Fundament wurden 50 Tonnen Armierungseisen verlegt und an einem Tag über 400 m³ Beton vergossen. Die Aufstellung der 105 m hohen WEA ist für Juni geplant - wir freuen uns!
Erweiterung der Windparks Berg und Scharndorf
(26.02.2010)
Nach Verordnung eines neuen Windenergie-Einspeisetarifs können nun in den Windparks Berg und Scharndorf je eine Windenergieanlage der Type Vestas V90 - 2 MW errichtet werden. Die umfangreichen Vorplanungen haben sich somit gelohnt und wir freuen uns gemeinsam mit Raiffeisen-Leasing auf eine Errichtung im Sommer!
Erweiterung im Windpark Berg
(15.07.2009)
Nach Abschluss diverser Behördenverfahren liegen nun alle Genehmigungen zur Errichtung einer zusätzlichen WEA der Type Vestas V90 2MW im Windpark Berg vor. Die Errichtung wird aktuell durch das Fehlen eines geeigneten Ökostromgesetzes leider verhindert - von politischer Seite muss endlich gehandelt werden!
Neue Einsatzfahrzeuge für Freiwillige Feuerwehr
(15.05.2008)
Den Freiwilligen Feuerwehren von Berg und Stixneusiedl wurde im Rahmen einer feierlichen Einsegnung bei der Florianifeier bzw. 120-Jahr-Feier je ein neues Einsatzfahrzeug übergeben. PROFES freut sich, als Sponsor einen Teil zur Finanzierung beitragen zu können und wünscht den Florianijüngern ein unfallfreies Wirken bei ihren Einsätzen.
Tag der Sonne
(05.06.2007)
In der Klimabündnisgemeinde Berg drehte sich Anfang Mai am "Tag der Sonne" alles rund um das Thema Wind- und Solarenergie. PROFES stand den Besuchern für Fragen über Sonnen- und Windkraft zur Verfügung. Besonders erfreulich war die rege Teilnahme der Kindergarten- und Volksschulkinder, gemeinsam mit Eltern und Großeltern.

Wind als Kapitalanlage
(02.06.2007)
Im Mai 2007 bestand für interessierte Bewohner der Gemeinden Berg, Hundsheim, Prellenkirchen, Wolfsthal, Edelstal, Pama und Kittsee die Möglichkeit, sich mit Beträgen zwischen 1.000 Euro und 10.000 Euro als "typisch stille Gesellschafter" am Windparkprojekt zu beteiligen. Wir freuen uns, dass dieses Angebot angenommen wurde.
(20.05.2006)
Strahlender Sonnenschein, gemütliche Atmosphäre, ein Rahmenprogramm mit kulinarischen und abenteuerlichen Erlebnissen sowie die Eröffnung des von PROFES gestalteten Wind-ENERGIE-Weges begeisterte die zahlreichen Besucher des Eröffnungsfestes.
(18.11.2005)
Der milde Herbst hat es ermöglicht, dass alle 9 Windenergieanlagen in Berg bereits ab Mitte November sauberen Strom ins Netz einspeisen können. Damit kann die jährliche Stromproduktion von voraussichtlich 40.000.000 kWh rechtzeitig vor dem Winter beginnen.
(01.10.2005)

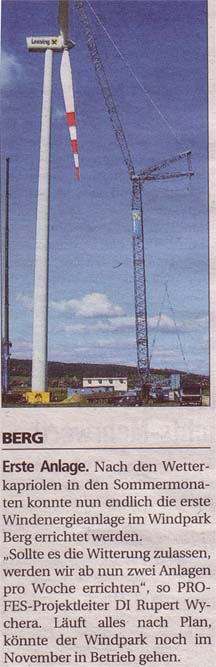

Nach der erfolgreichen Fertigstellung aller Fundamente, der internen Windpark-Verkabelung, der Zuwegung sowie der Montageplätze konnte heute die erste der 9 Vestas V80 Anlagen errichtet werden. Bis Ende Oktober sollte der Windpark stehen.
(08.08.2005)

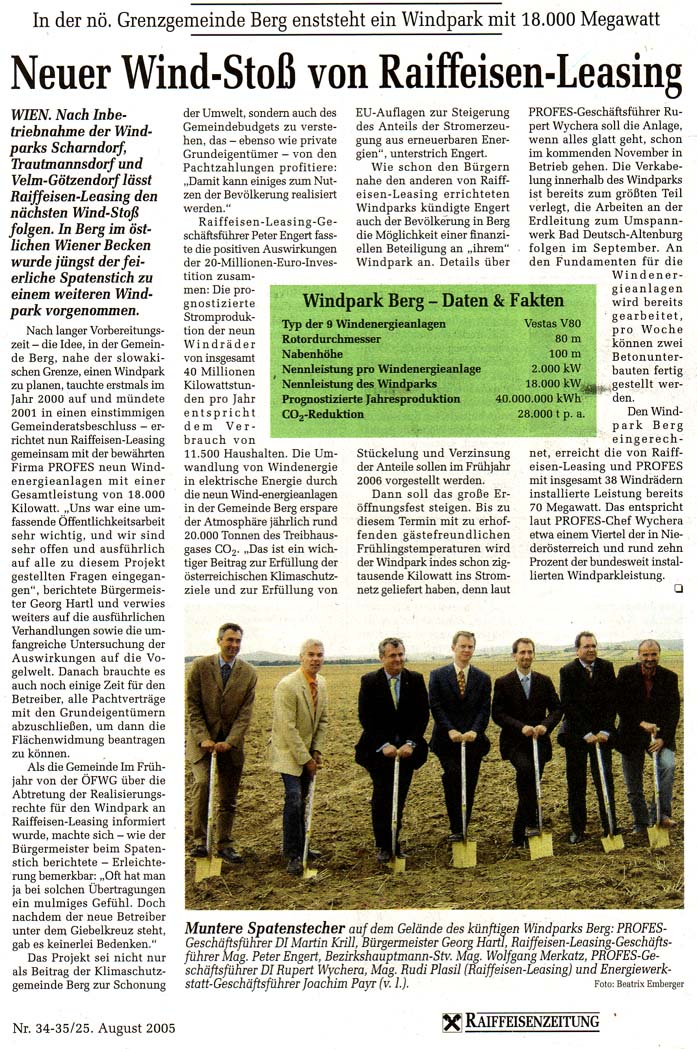

Bei starkem Wind, Sonnenschein und einigen Regenschauern wurde als Symbol für den Beginn der Errichtung des WP Berg der offizielle Spatenstich durchgeführt. Nach den Festreden von Bgm. Hartl, DI. Wychera und GF Mag. Engert von Raiffeisen-Leasing feierten die über 100 anwesenden Gäste bei Speis und Trank den Startschuss für ihren Windpark.
Naturschutz-Bescheid rechtsgültig
(27.12.2004)
Heute erlangte der nach umfangreichen ornithologischen Untersuchungen im Dezember positiv ausgestellte Naturschutzbescheid Rechtsgültigkeit. Somit ist die Errichtung des Windparks für Sommer 2005 geplant.
E-Rechtsverhandlung durchgeführt
(24.03.2004)
Nachdem die umfangreichen Planungsarbeiten abgeschlossen werden konnten und bei der Behörde um die Durchführung des erforderlichen elektrizitätsrechtlichen Verfahrens angesucht wurde, fand am 24.03.2004 im Gasthof Burkhart in Berg die mündliche Verhandlung des E-Rechtsverfahrens statt.
Flächenwidmung rechtskräftig
(01.03.2003)
Nach der Genehmigung der Flächenwidmung für die WEA-Standorte durch die NÖ-Landesregierung und dem darauf folgenden Gemeindeaushang wurde die Flächenwidmung mit dem 01.03.2003 rechtskräftig. Es gab keine Einwände im Zuge des Verfahrens.
